借势龙凤新片区规划,塘厦新阳路地下通道全面启动!

2026年07月11日 16:12 0人参与  0条评论

作为塘厦镇社会力量助力“百千万工程”的重点民生项目,新阳路地下通道扩改建工程正全力推进。小编近日从项目现场获悉,目前整体施工加快推动,东深二路已恢复开放通车,项目计划于2026年底完工。

今年6月,《东莞市龙凤新片区现代化产业发展规划》正式发布,塘厦被赋予片区综合服务主中心定位。这条串联林村与新太阳城的关键通道完工后,将进一步畅通片区交通微循环,为龙凤新片区产业配套赋能,惠及周边数万居民与企业员工。

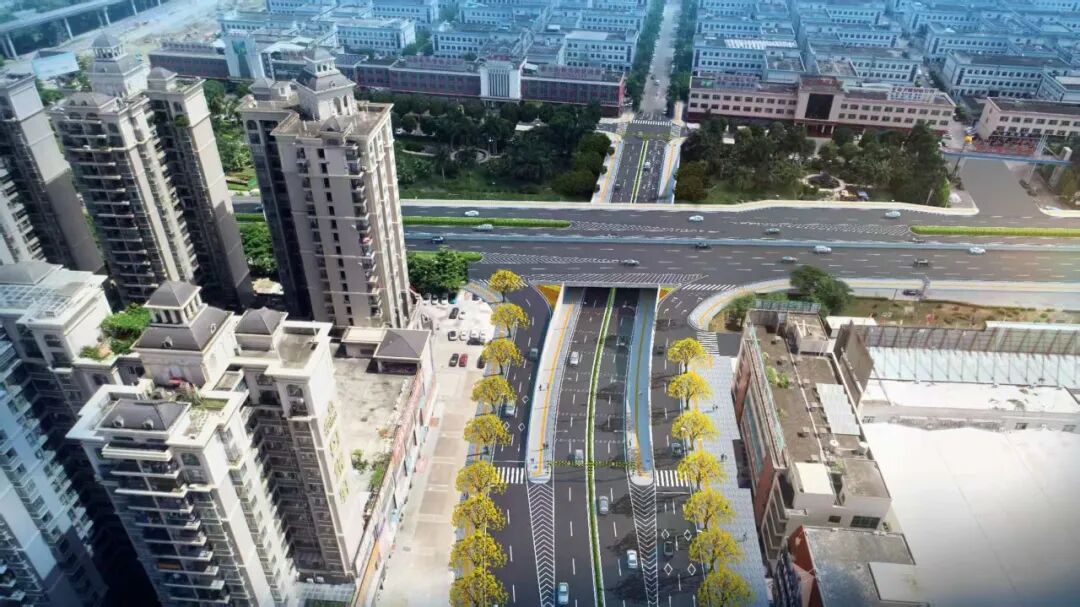

新阳路地下通道扩改建工程效果图

新阳路地下通道位于塘厦新太阳城工业园,南接林村新阳路,下穿东深公路连通太阳城片区,路线全长426米,规划为城市次干路,设计时速30公里。原来的老通道不仅狭窄,雨天容易积水,早晚高峰期拥堵频发,周边居民和上班族的日常出行很受影响。

据了解,该工程总投资6600余万元,分三个阶段推进。目前,一、二阶段的地下箱涵主体结构已全部完工,剩下附属设施和内部装饰收尾;第三阶段南北双线正同步抢工期——南段(新阳路方向)在进行U型段底板钢筋绑扎和防水施工,北段(太阳城方向)正加紧基坑支护,多个工作面同时作业,压缩施工周期。

这次改造,可以说是“换了一条新路”——新建通道全长189米,其中134米采用U形结构,55米为矩形框架结构,完工后通行空间将大大拓宽,水浸、拥堵等问题将能有效解决。

施工单位在保障东深二路正常通行的前提下,合理调配人力机械,错峰施工,尽量减少对市民出行的影响。接下来,施工单位将继续抢抓工期,稳步推进路基、支护、防水、附属配套等工序,全力保障工程按期落成。

今年6月,《东莞市龙凤新片区现代化产业发展规划(2026—2035年)》正式发布,塘厦被赋予片区综合服务主中心的定位,将依托塘厦新中心与东莞南站片区,集聚商业商务、公共服务、创新孵化等复合功能,全面夯实生产生活综合配套功能。新阳路地下通道作为串联林村生活区与新太阳城工业园的关键交通节点,正是塘厦夯实配套功能、提升城市品质的具体落笔。

升级完成后,该通道将由双向2车道拓宽为双向4车道,机动车与非机动车分流,早晚高峰拥堵将明显缓解;排水、照明、人行道等配套设施也将同步完善,雨天积水和视线昏暗等隐患一并消除,惠及周边3万余名居民和企业员工。

来源:塘厦镇融媒体中心    编辑:付勇辉关键词:东莞;龙凤新片区规划
